凉水塔防腐,冷却塔防腐
您当前的位置 : 首 页 > 新闻中心 > 行业资讯

联系我们Contact Us

盐城东业高空工程有限公司

联系人:沈先生

手 机:13921887655 13851059123

座 机:0515-89899696 89893737

传 真:0515-89892525 89877369

Q  Q:236730502

邮 箱:dygk88@163.com

网 址:www.dongyegk.com

地 址:江苏省盐城市紫薇国际广场5号楼20F

凉水塔防腐施工需要注意哪些关键要点?

2026-06-01 16:21:53

凉水塔防腐施工需要注意哪些关键要点?

凉水塔长期处于湿热、酸碱及盐雾腐蚀环境,防腐施工质量直接决定其使用寿命与运行安全。施工需严控基层处理、材料选型、涂装工艺、特殊部位处理、环境安全及验收养护六大核心要点,确保防腐层长效稳定。

一、基层处理:筑牢防腐基础

基层处理是防腐成败的关键,需达到坚实、洁净、干燥、无缺陷的标准。

表面清理:用高压水枪(压力≥10MPa)自上而下冲洗,清除水垢、淤泥、藻类及松散旧涂层;顽固附着物搭配机械打磨或钢丝刷清理,金属构件需喷砂除锈至 Sa2.5 级,粗糙度 40-70μm。

缺陷修复:宽度>0.2mm 裂缝开 V 型槽(深 15-20mm),用环氧砂浆封堵;蜂窝麻面、孔洞用聚合物修补砂浆分层找平,每层厚度≤15mm;返碱区域用 10% 草酸溶液清洗至 pH≤10,晾干后封闭。


二、材料选型:适配腐蚀环境

凉水塔不同区域腐蚀介质差异大,需 “分区选材、体系匹配”。

  • 内壁及集水池:长期接触循环水(含氯离子),选用乙烯基酯树脂或玻璃鳞片涂料,耐水、耐氯离子渗透,干膜厚度≥200μm。

  • 筒壁及梁柱:湿热酸碱环境,采用 “环氧封闭底漆 + 环氧云铁中间漆 + 聚氨酯面漆” 体系,底漆渗透封闭,中间漆增强屏蔽,面漆耐候耐磨。

  • 顶部风筒:紫外线强、温差大,选用氟碳改性面漆,抗紫外线、耐老化,使用寿命≥8 年。

  • 材料质量:进场材料需查验合格证,配套使用,严禁混用不同品牌、型号涂料。

三、涂装工艺:严控施工细节

遵循 “自上而下、先内后外、薄涂多遍” 原则,避免交叉污染与涂层缺陷。

施工顺序:先筒壁,后梁柱、人字柱,塔底集水池;阴阳角、伸缩缝等节点先做附加层增强。

涂刷要求:底漆 1-2 遍,干膜厚度≥40μm;中间漆 2 遍,每遍干膜厚度≥100μm;面漆 2 遍,横纵交叉涂刷,总干膜厚度≥320μm。每遍间隔 6-8h(25℃),确保前一层干透再施工下一层。

质量控制:严禁厚涂流挂,玻璃布衬里需浸透、无气泡、无空鼓;每道工序完工后,用测厚仪、电火花检测仪检测厚度与针孔,不合格立即返修。

四、特殊部位强化:杜绝薄弱环节

人字柱根部、伸缩缝、预埋件、牛腿等部位易积水、应力集中,是防腐薄弱点,需专项处理。

  • 人字柱根部:采用 “一布三涂” 工艺,增强抗裂性与密封性。

  • 伸缩缝:嵌填弹性密封膏,表面铺贴玻璃布过渡,避免开裂渗水。

  • 金属预埋件:除锈后涂刷环氧富锌底漆,再与混凝土涂层衔接,防止电化学腐蚀。

  • 阴角、牛腿:圆弧过渡处理,增加涂层厚度,避免水流积聚侵蚀。

五、环境与安全管控:保障施工合规

环境条件:施工温度 5-35℃,相对湿度≤85%;雨天、结露、大风(≥5 级)天气停止作业;塔内强制通风,保持空气流通。

安全防护:密闭空间施工需检测可燃气体浓度,配备防爆灯具与消防器材;高空作业系安全带、设安全平台;涂料易燃易挥发,严禁明火,做好防静电措施。

六、验收与养护:确保长效运行

竣工验收:涂层表面均匀、无流挂、无气泡、无针孔;干膜厚度达标,附着力≥3MPa;电火花检测无击穿,合格后方可交付。

固化养护:完工后自然养护≥7 天,完全固化前严禁通水、淋水、冲刷;养护期间避免阳光直射与机械损伤,确保涂层性能稳定。

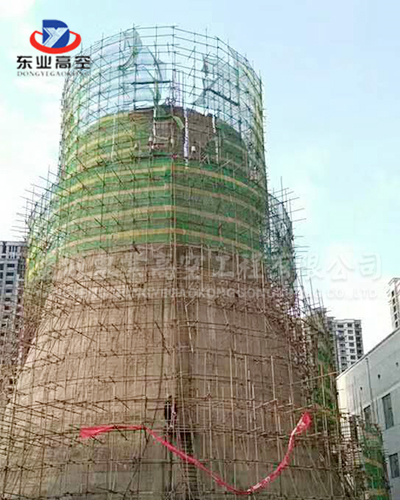

凉水塔防腐

标签

近期浏览:

  • 网站首页
  • 咨询电话
  • 返回顶部
